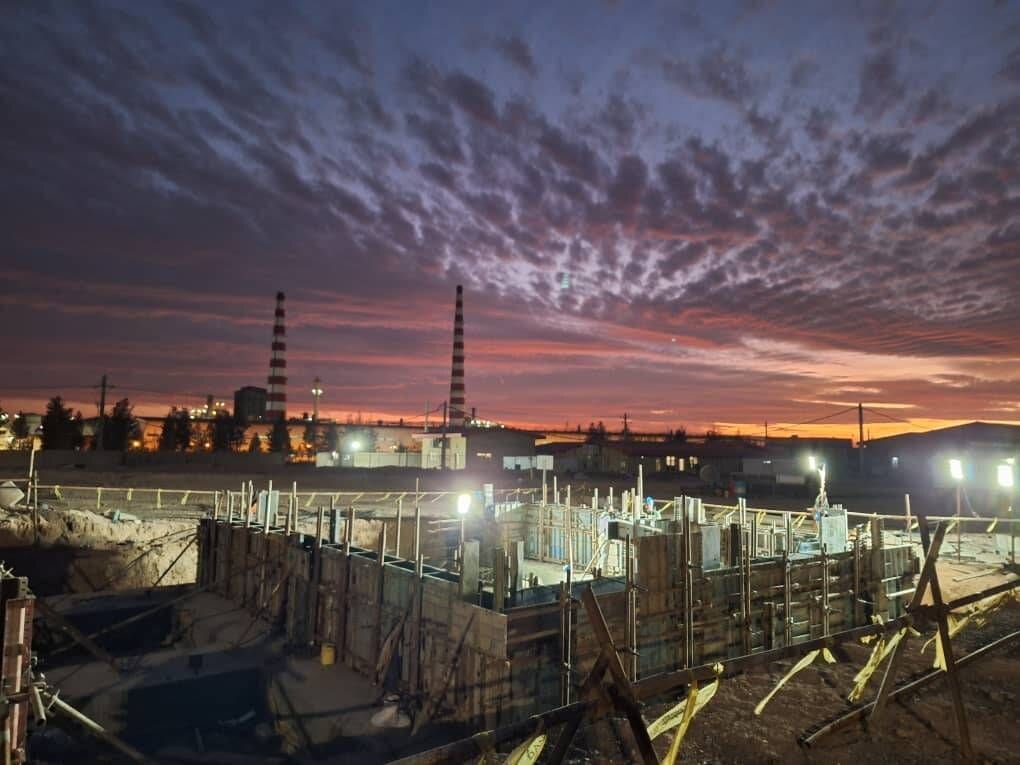

به گزارش اقتصادنامه به نقل از پایگاه خبری مسپرس، عملیات اجرایی این پروژه کلیدی و مهم با اعتباری بالغ بر ۶۴۲ میلیارد تومان در زمینی به مساحت ۶۷۰۰۰ متر مربع، در فنس داخلی مجموعه ذوب و پالایش خاتون آباد از اردیبهشت ماه سال جاری آغاز شده است.
مدت اجرای این پروژه به دلیل نقش موثرش در تدوام تولید، ۹ ماه درنظر گرفته شده است که پیشبینی میشود تا پایان سال جاری به تولید و بهرهبرداری آزمایشی برسد و برای بهار سال ۱۴۰۴ وارد شبکه شود.
گفتنی است، با توجه به اتمام ساخت توربین این نیروگاه و ورود به سایت این تجهیز در نیمه دی ماه و همچنین آغاز عملیات نصب تجهیزات اصلی، پیشبینی میشود در پایان دی ماه پیشرفت فیزیکیِ ۷۰.۰۲ احداث نیروگاه محقق شود.
نیروگاه خود تامین گازی ۴۲ مگا وات، به صورت دوگانه سوخت با سوخت اصلی گاز و سوخت پشتیبان گازوئیل طراحی و اجرا میشود و تاکنون نزدیک به ۶۵ درصد تجهیزات تامین و به سایت پروژه حمل شده است.
میزان اشتغال زایی در حین اجرای این پروژه در حال حاضر ۱۲۳ نفر است که پیش بینی می شود میزان اشتغال زایی به صورت مستقیم پروژه در حین بهرهبرداری ۲۹ نفر باشد.
